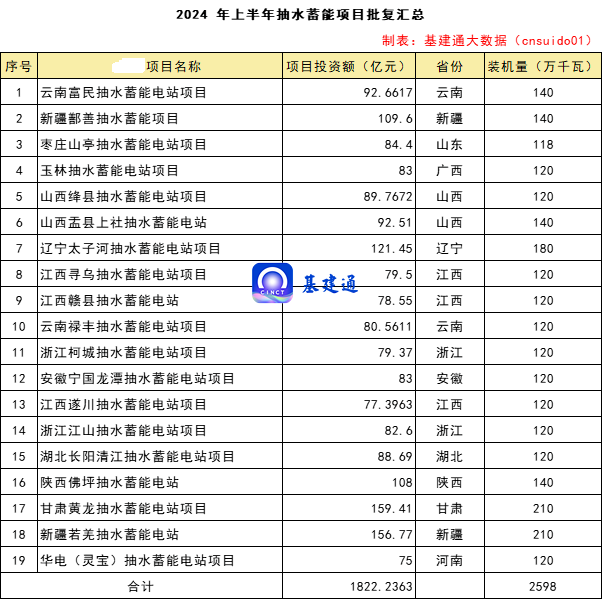

據隧唐科技·基建通大數據(cnsuido01)統計,2024年上半年,累計約有來自13個省份區域的19項重大抽水蓄能項目獲批,項目累計投資額超1800億元,總裝機容量2598萬千瓦。項目批復匯總情況如下:
1.云南富民抽水蓄能電站項目
批復內容:2024年1月2日,項目核準獲云南省發改委批復
總投資:92.6617億元
項目介紹:工程建設地點位于昆明市富民縣款莊鎮。主要建設內容:建設4臺額定容量35萬千瓦的單級立軸混流可逆式水泵水輪發電機組,總裝機140萬千瓦。樞紐主要包括上水庫、下水庫、輸水系統、地下廠房、地面開關站、交通工程等。項目單位為:中電建(富民)抽水蓄能開發有限公司
2.新疆鄯善抽水蓄能項目
批復內容:2024年1月4日,項目核準獲新疆自治區發改委批復
總投資:約109.6億元
項目介紹:項目位于鄯善縣境內,裝機容量140萬千瓦,將安裝4臺單機容量35萬千瓦立軸單級混流可逆式水泵水輪機,建設周期為72個月,額定水頭602m,距高比大于5。電站位于吐魯番市鄯善縣境內,距鄯善縣、吐魯番市公路里程分別為80km、150km。上水庫在二塘溝水庫上游河道左岸山頂寬緩溝道筑壩并擴挖成庫;下水庫在二塘溝水庫上游河道內筑壩并擴挖成庫。
3.棗莊山亭抽水蓄能電站項目
批復內容:2024年1月5日消息,項目核準獲山東省發改委批復。
總投資:84.4億元
項目介紹:電站安裝4臺單機容量295MW的立軸混流可逆式抽水蓄能機組,上水庫庫容1167萬m3,下水庫利用已建的莊里水庫,總庫容1.33億m3,估算工程靜態投資708860萬元,單位千瓦靜態投資6007元/kw。
4.玉林抽水蓄能電站項目
批復內容:2024年1月6日消息,項目獲廣西自治區發展和改革委員會核準批復。
總投資:約83億元
項目介紹:該項目是玉林市首個抽水蓄能電站,位于玉林市福綿區境內,距離福綿區直線距離約16km,距離玉林市直線距離約28km。規劃設置電站裝機容量1200兆瓦,安裝4臺單機容量300兆瓦可逆式水泵水輪機,樞紐建筑物由上水庫、下水庫、輸水發電系統及地下廠房等組成。
5.山西絳縣抽水蓄能電站項目
批復內容:2024年1月8日,項目核準獲山西省發改委批復。總投資:89.7672億元項目介紹:工程建設地點:山西省運城市絳縣大交鎮,工程建設內容、規模及主要任務:絳縣抽水蓄能電站屬一等大(1)型工程,電站裝機容量1200MW(4×300MW)。樞紐工程主要建筑物由上水庫、輸水系統、地下廠房及開關站、下水庫等建筑物組成。項目建設周期69個月。電站建成后主要服務于山西電網,在電網中承擔系統調峰、填谷、調頻、調相等任務。
6.山西盂縣上社抽水蓄能電站
批復內容:2024年1月8日,項目核準獲山西省發改委批復
總投資:約92.51億元
項目介紹:電站位于山西省陽泉市盂縣上社鎮,上水庫位于七東山西側,下水庫位于溝子口西側一帶,距陽泉市、太原市城區直線距離分別約為65km、95km。裝機規模為4臺混流可逆式水泵水輪機組,單機容量35萬千瓦,總裝機140萬千瓦。年抽水量38.47億千瓦時,發電量28.11億千瓦時,年可節約標準煤22.63萬噸,節約燃料費用2.3億元。
7.遼寧太子河抽水蓄能電站項目
批復內容:2024年1月9日消息,項目正式獲得遼寧省發改委核準
總投資:121.45億元
項目介紹:遼寧太子河抽水蓄能電站是國家“十四五”規劃重點實施項目。距本溪市公路距離約45公里,規劃總裝機容量1800兆瓦。項目建成投產后,設計年平均發電量18.1億千瓦時,節約標準煤約69.8萬噸/年,減少排放二氧化硫氣體約0.6萬噸/年、氮氧化物0.88萬噸/年、二氧化碳?xì)怏w164.1萬噸/年、飛灰物17.4萬噸/年。工程已于2024年內4月7日開工。
8.江西尋烏抽水蓄能電站項目
批復內容:2024年1月11日,項目核準獲江西省發改委批復
總投資:79.5億元
項目介紹:項目位于贛州市尋烏縣三標鄉、桂竹帽鎮境內。項目總裝機容量120萬千瓦,安裝4臺單機容量30萬千瓦的單級立軸混流可逆式水泵水輪發電電動機組,新建上水庫、下水庫、輸水系統、發電廠房及開關站等建筑物,以及配套工程。
9.江西贛縣抽水蓄能電站
批復內容:2024年1月11日,項目核準獲江西省發改委批復
總投資:約78.55億元
項目介紹:贛縣抽水蓄能電站位于贛州市贛縣區境內,電站總投資約78.55億元,總裝機容量120萬千瓦,是《抽水蓄能中長期發展規劃(2021—2035年)》 “十四五”重點實施項目。電站建成后承擔電力系統調峰、填谷、儲能、調頻、調相和緊急事故備用等任務。
10.云南祿豐抽水蓄能電站項目
批復內容:2024年2月9日,項目核準獲云南省發改委批復
總投資:80.5611億元
項目介紹:項目建設地點位于楚雄彝族自治州祿豐市西北部與元謀縣交界處。項目主要建設內容:建設4臺額定容量30萬千瓦的單級立軸混流可逆式水泵水輪發電機組,總裝機120萬千瓦。樞紐主要包括上水庫、下水庫、輸水系統、地下廠房、地面開關站、交通工程等。
11.浙江柯城抽水蓄能電站項目
批復內容:2024年3月28日,初步設計獲浙江省發展和改革委員會批復
總投資:79.37億元
項目介紹:項目位于七里鄉境內,是柯城區有史以來單體投資最大的項目,電站總裝機容量120萬千瓦,為一等大(1)型工程,主要由上水庫、下水庫、輸水系統、地下廠房和地面開關站等建筑物組成。浙江柯城抽水蓄能電站項目施工總工期為67個月,其中首臺機組投產發電工期58個月。
12.安徽寧國龍?zhí)冻樗钅茈娬卷?xiàng)目
批復內容:2024年4月7日,項目核準獲安徽省發改委批復
總投資:約83億元
項目介紹:項目位于安徽省宣城市寧國市境內,建設4臺單機容量300MW的可逆式水輪發電機組,總裝機容量1200MW,預計“十五五”末投產發電。
13.江西遂川抽水蓄能電站項目
批復內容:2024年4月12日,項目核準獲江西省發改委批復
總投資:77.3963億元
項目介紹:項目位于吉安市遂川縣大坑鄉、五斗江鄉境內。項目總裝機容量120萬千瓦,安裝4臺單機容量30萬千瓦的單級立軸混流可逆式水泵水輪發電電動機組,新建上水庫、下水庫、輸水系統、發電廠房及開關站等建筑物,以及配套工程。
14.浙江江山抽水蓄能電站項目
批復內容:2024年5月13日消息,項目初步設計獲浙江省發改委批復
總投資:82.6億元
項目介紹:江山抽水蓄能電站項目是國家能源局《抽水蓄能中長期發展規劃(2021-2035年)》“十四五”規劃重點實施項目,也是浙江省擴大有效投資 “千項萬億”工程2024年重大建設項目。該項目位于碗窯鄉和上余鎮境內,初設批復總投資82.6億元,是江山市有史以來單體投資最大的水資源綜合利用項目。電站總裝機容量120萬千瓦,為周調節一等大(1)型工程。設計連續滿發小時數為10小時,為全省同等規模電站中日發電時間最長的項目。主體工程主要由上水庫、下水庫、輸水系統、地下廠房和地面開關站等建筑物組成。項目施工總工期為67個月,其中首臺機組投產發電工期58個月。
15.湖北長陽清江抽水蓄能電站項目
批復內容:2024年5月14日消息,項目建設用地獲國務院批準
總投資:88.69億元
項目介紹:長陽抽蓄項目位于長陽土家族自治縣龍舟坪鎮,為一等大(1)型工程,裝機容量1200兆瓦,安裝4臺單機容量300兆瓦的水輪發電機組。項目主要包括上水庫、輸水發電系統、地下廠房、地面開關站等建筑物。上水庫位于清江左岸高山盆地黑山,正常蓄水位海拔516米,對應庫容836萬立方米,下庫利用已建成的高壩洲水庫,正常蓄水位海拔78.28米,調節庫容5400萬立方米。電站建成后主要承擔湖北電網調峰填谷、調頻調相、儲能和緊急事故備用等功能。項目已于2022年11月10日開工。
16.陜西佛坪抽水蓄能電站
批復內容:2024年5月19日,項目可行性研究報告獲陜西省發改委批復
總投資:約108億
項目介紹:陜西佛坪抽水蓄能電站是《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目,工程位于陜西漢中市佛坪縣境內。工程為日調節純抽水蓄能電站,總體投資約108億,電站裝機容量1400MW,安裝4臺單機容量350MW可逆式水泵水輪機,電站連續滿發小時數6h,設計年平均發電量19.39億kWh,年抽水用電量25.85億kWh,為一等大(1)型工程。該電站樞紐工程主要由上水庫、下水庫、輸水系統、地下廠房、地面開關站等組成,施工總工期69個月,首臺機組發電工期為60個月。
17.甘肅黃龍抽水蓄能電站項目
批復內容:2024年6月12日消息,項目先行用地取得自然資源部批復
總投資:159.41億元
項目介紹:甘肅黃龍抽水蓄能項目是《國家抽水蓄能中長期發展規劃(2021-2035年)》“十四五”重點實施項目和《甘肅省“十四五”能源發展規劃》中長期開工建設項目,也是目前甘肅省開工建設的最大抽蓄,設計總裝機容量210萬千瓦,設計年發電量 23.5億千瓦時,年抽水電量 31.33 億千瓦時。電站位于甘肅省天水市境內,距天水市公路里程約69km,距蘭州市公路里程約370km。上水庫位于清水縣山門鎮史溝村的北峪溝(五馬河)和兩流水溝內,將兩溝間山梁開挖連通并筑壩形成上水庫;下水庫位于麥積區三岔鎮黃龍村上游廟坪溝內,溝口筑壩、庫內開挖形成下水庫。樞紐工程主要由上水庫、輸水系統、地下廠房系統、下水庫及地面開關站等組成,上水庫瀝青混凝土心墻堆石壩初擬下水庫瀝青混凝土心墻堆石壩。
18.新疆若羌抽水蓄能電站
批復內容:2024年6月12日,可行性研究報告獲水電水利規劃設計總院批復;6月20日,項目控制性工程先行用地獲自然資源部正式批復
總投資:156.77億元
項目介紹:新疆若羌抽水蓄能電站屬一等大(I)型工程,是國家能源局“十四五”規劃重點實施抽水蓄能項目,是新疆最大、南疆首座開工抽蓄項目,總裝機容量210萬千瓦,總投資156.77億元,建設總工期81個月。工程建成后主要服務于南疆電網及新能源消納,承擔電力系統調峰、填谷、儲能、調頻、調相、緊急事故備用等任務。2023年9月25日,前期工程開工。
19.華電(靈寶)抽水蓄能電站項目
批復內容:2024年6月28日,項目獲核準批復
總投資:約75億元
項目介紹:電站位于五畝鄉境內,樞紐建筑物由上水庫、下水庫、輸水系統及發電廠房等4部分組成。電站裝機容量1200MW,安裝4臺單機容量為300MW的單級混流可逆式機組。設計水頭300米,距高比10.9,工程主要任務是承擔電力系統調峰、填谷、儲能、調頻、調相和緊急事故備用等功能。建設征地總面積3558.75畝,工程施工總工期約6年。
